“注意危险点,不要误入带电间隔,防止高空坠落……”7月13日凌晨2点,夜幕笼罩下的雁江区东峰镇金龙村一片静谧。但在该村35KV大腰变电站内,却灯火通明。国网资阳市雁江供电公司的施工队正采取不停电作业的方式,对1号主要变压器进行增容改造,由原来的6300千伏安增容至10000千伏安,有力保障了该片区1.6万用户今夏用电需求。
35kV大腰变电站主要为雁江区东峰镇、丹山镇、中和部分工业园区等用户提供电源。目前,两台主变容量均为6300kVA,随着人们生活水平的不断提高,加之高温天气突破历史记录,大腰站主变已不能满足群众日益增长的生产生活需要。2022年迎峰度夏时,该变电站曾遭遇严重的过载问题,影响电网设备安全。2023年,雁江供电公司通过能效提升的方开云网址 kaiyun官方入口式立项,将35kV大腰变电站1号主变增容至10000kVA。

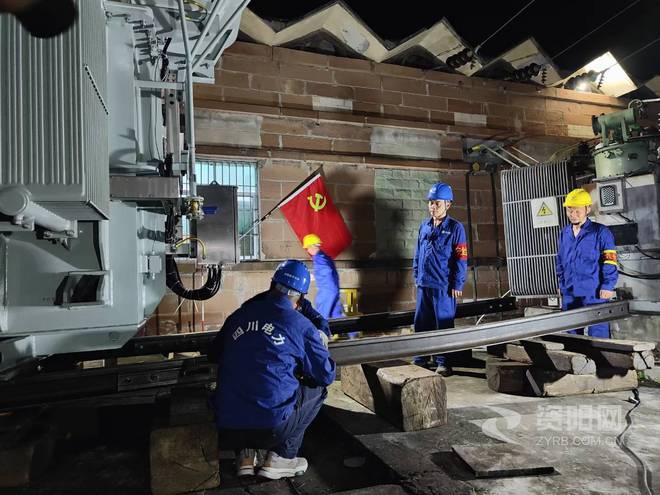

“来,起,收……”凌晨2点左右,施工队正式开始新主变就位运输作业。一名队员在一旁操作液压泵,两名队员分布在新主变左右方随时关注设备运输平稳情况。设备前方,一名队员负责协调指挥、信息传递。不多时,新主变就成功到达既定位置。

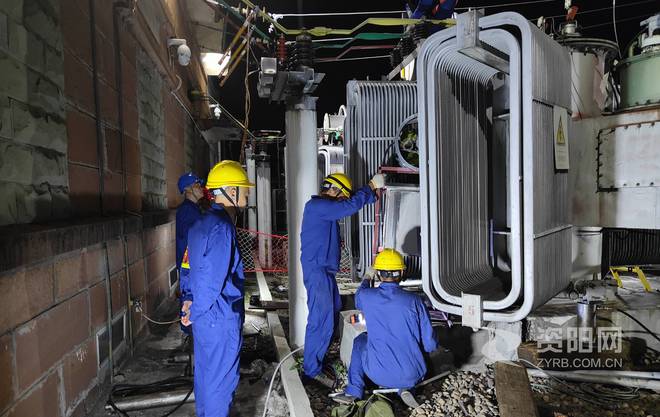

旧主变移出,新主变就位……时间一分一秒过去,队员们密切配合、聚精会神作业。安全帽下,豆大的汗珠顺着脸颊滚落,汗水浸透了衣衫。经过约3小时的紧张作业,新设备成功就位,意味着本次施工最重要的环节已完成。

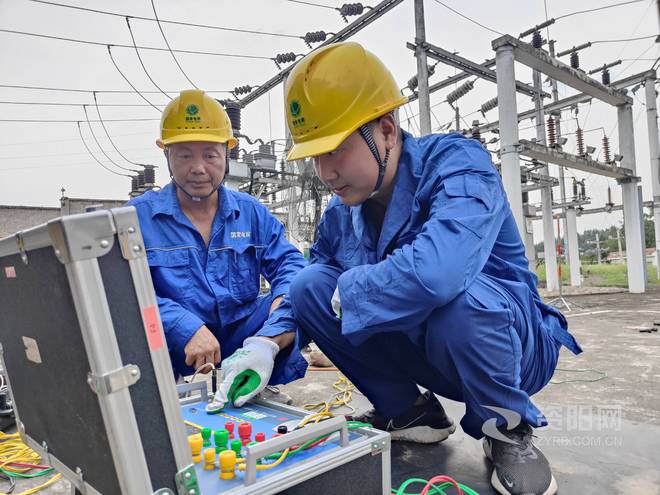

据雁江供电公司运维检修部副主任郑华伟介绍,该变电站共有1号和2号两个主要变压器,为最大程度减少设备更换对片区供电的影响,他们采取不对外停电作业的方式进行施工,仅切断了1号主变的供电功能,2号主变仍然正常输电运行。因为带电增容,他们只能采用地面轨道搭建运输方式,对新主变进行就位操作。此外,为尽可能压缩断电施工时间,7月12日白天,施工队抓紧进行了安装前的设备调试、电气化试验等准备工作。
新主变就位后,还将进行一次和二次搭接作业,开展整组实验,包括对设备开关和主体进行遥控遥测遥信。新设备验收合格后,再由雁江供电公司调度控制中心进行远程操作,使新设备投入运行。当日下午4点30分,大腰开云网址 kaiyun官方入口站1号主变增容改造完毕,投入运行,大幅提升了该片区电能质量和供电可靠性,1.6万余户群众今夏用电有保障。(全媒体记者 李梅 李虹蓓)
