服役25年“电力心脏”全面换新合肥对98座变电站启动检修
来源:网络 时间:2025-10-16 18:28

  10月13日清晨,在合肥经济技术开发区的110千伏耕耘变电站内,国网合肥供电公司变电检修中心的十几位员工正在进行设备检修。10月15日,他们将按计划完成已运行25年1号主变压器及附件的拆除作业。作为合肥经济技术开发区内首批投运的变电站之一,耕耘变电站已服役25年的变压器已经难以满足需求,此次将对其进行更kaiyun体育全站 Kaiyun登录网页换,并检修站内设备。

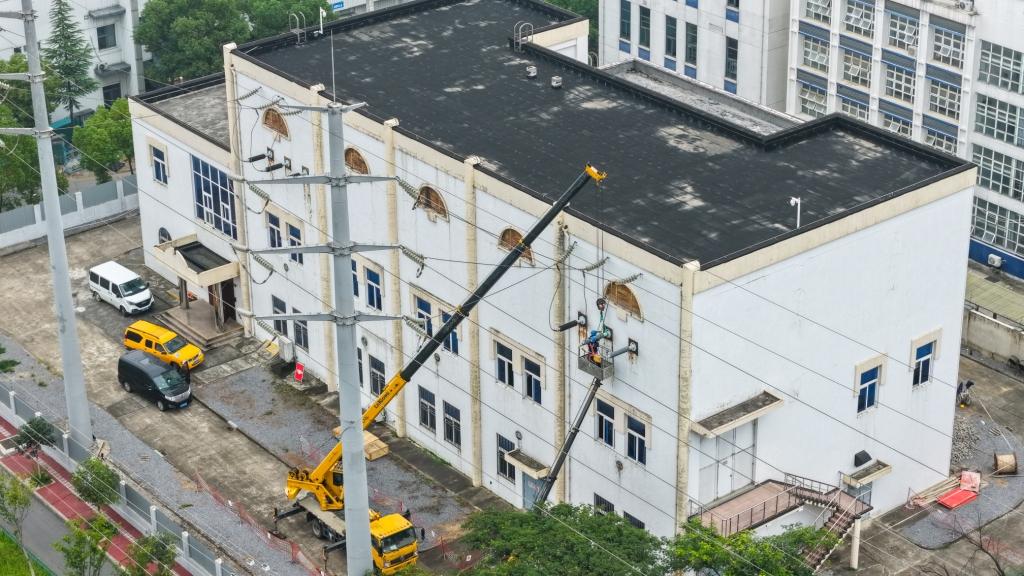

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图1)

  “作业正式开始!”上午8时,工作负责人宋秦风发出指令,在北侧作业区,两位作业人员操作高空作业车,精准控制作业平台升至10米高空,缓缓靠近1号主变压器穿墙套管。与此同时,在变电站南侧,另一组作业人员正在为1号主变压器本体的拆除做最后准备。

  据介绍,耕耘变电站是合肥经济技术开发区内首批投运的变电站之一,自2000年12月投运以来,持续为辖区企业生产和居民生活提供可靠电力。随着区域用电负荷持续增长,原有的40兆伏安变压器已难以完全满足需求。为此,安徽合肥供电公司决定利用秋季检修黄金时期,对这座“老站”进行升级改造,将旧变压器更换为50兆伏安的新设备,同时对站内设备进行全面检修和例行试验。

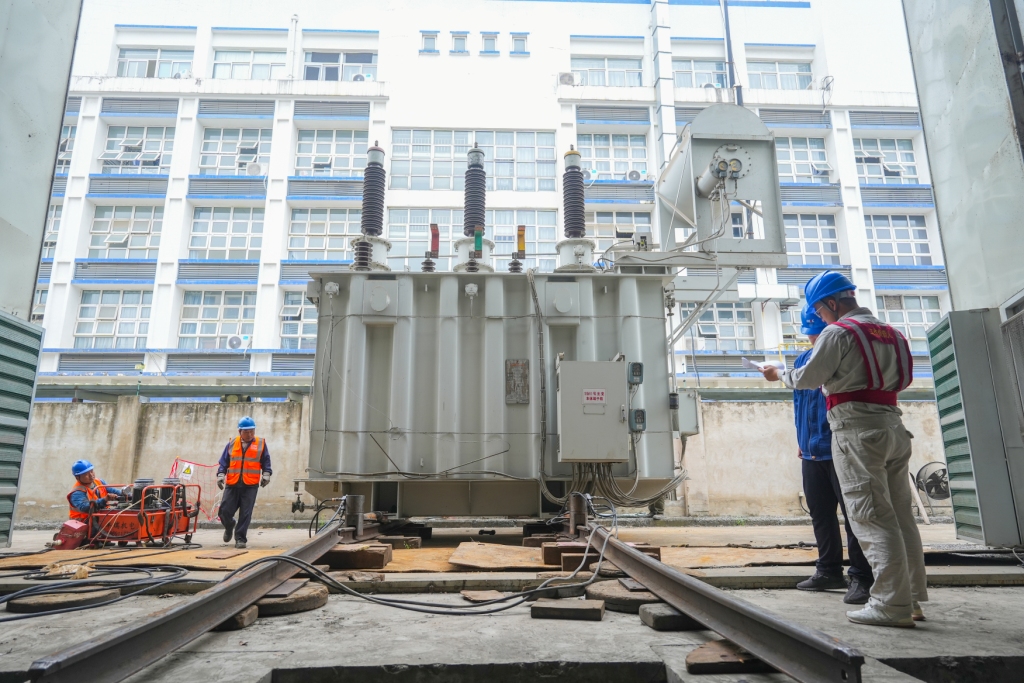

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图2)

  变电检修中心将继续推进1号变压器单元的安装、调试、试验等工作。“预计10月28日,新主变将完成投运前调试,本月内就将顺利送电。”合肥供电公司变电检修中心副主任方胜表示。

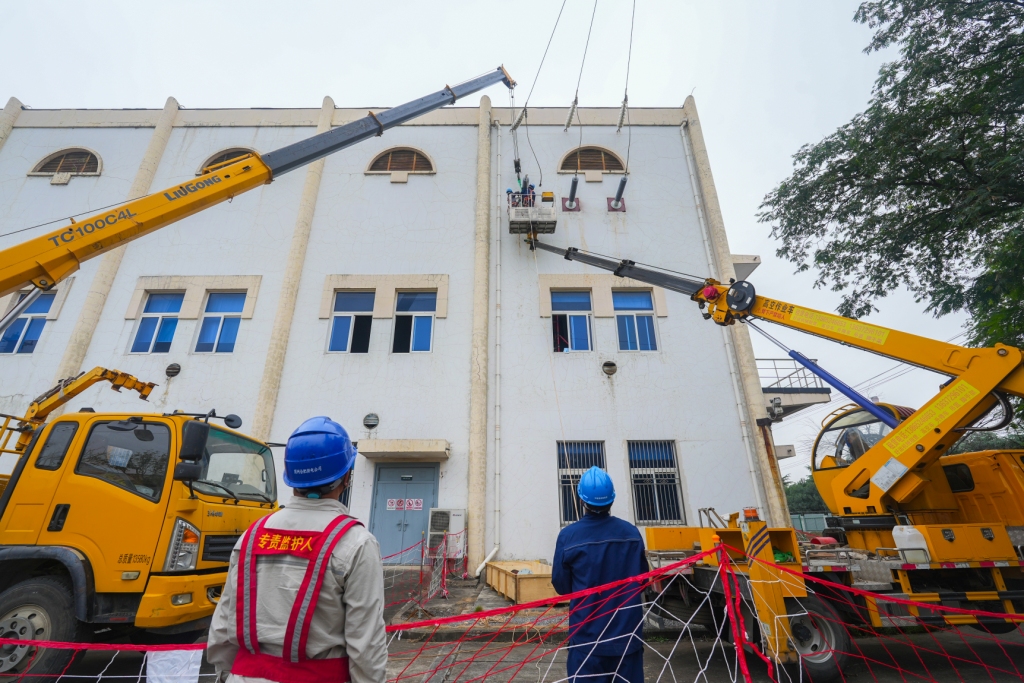

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图3)

  自9月1日起,合肥供电公司全面启动2025年度秋季检修工作。在4个月时间内,计划有序推进136项大型检修任务,涉及98座变电站。截至目前,已完成全年检修计划的78%。(安徽商报 元新闻记者 汪漪 通讯员 李岩)

  10月13日清晨,在合肥经济技术开发区的110千伏耕耘变电站内,国网合肥供电公司变电检修中心的十几位员工正在进行设备检修。10月15日,他们将按计划完成已运行25年1号主变压器及附件的拆除作业。作为合肥经济技术开发区内首批投运的变电站之一,耕耘变电站已服役25年的变压器已经难以满足需求,此次将对其进行更换,并检修站内设备。

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图1)

  “作业正式开始!”上午8时,工作负责人宋秦风发出指令,在北侧作业区,两位作业人员操作高空作业车,精准控制作业平台升至10米高空,缓缓靠近1号主变压器穿墙套管。与此同时,在变电站南侧,另一组作业人员正在为1号主变压器本体的拆除做最后准备。

  据介绍,耕耘变电站是合肥经济技术开发区内首批投运的变电站之一,自2000年12月投运以来,持续为辖区企业生产和居民生活提供可靠电力。随着区域用电负荷持续增长,原有的40兆伏安变压器已难以完全满足需求。为此,安徽合肥供电公司决定利用秋季检修黄金时期,对这座“kaiyun体育全站 Kaiyun登录网页老站”进行升级改造,将旧变压器更换为50兆伏安的新设备,同时对站内设备进行全面检修和例行试验。

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图2)

  变电检修中心将继续推进1号变压器单元的安装、调试、试验等工作。“预计10月28日,新主变将完成投运前调试,本月内就将顺利送电。”合肥供电公司变电检修中心副主任方胜表示。

服役25年“电力心脏”全面换新合肥对98座变电站启动检修(图3)

  自9月1日起,合肥供电公司全面启动2025年度秋季检修工作。在4个月时间内,计划有序推进136项大型检修任务,涉及98座变电站。截至目前,已完成全年检修计划的78%。(安徽商报 元新闻记者 汪漪 通讯员 李岩)

  10月13日清晨,在合肥经济技术开发区的110千伏耕耘变电站内,国网合肥供电公司变电检修中心的十几位员工正在进行设备检修。10月15日,他们将按计划完成已运行25年1号主变压器及附件的拆除作业。作为合肥经济技术开发区内首批投运的变电站之一,耕耘变电站已服役25年的变压器已经难以满足需求,此次将对其进行更换,并检修站内Kaiyun平台 开云体育官方入口设备。
