四川成都500千伏十陵变电站新建工程施工
来源:网络 时间:2024-03-23 00:28

  3月15日,走进四川成都500千伏十陵变电站工程现场,一个长18米、宽10.5米、高8米,自带滑轨的白色500千伏气体绝缘全封闭组合电器(GIS)安装无尘大棚格外引人注目。“目前,十陵变电站全站进入500千伏、220千伏GIS安装冲刺阶段,无尘环境是关键。”该工程业主项目经理吴玉锟说。这段时间,他每天盯着现场,按天盘算着施工进度。

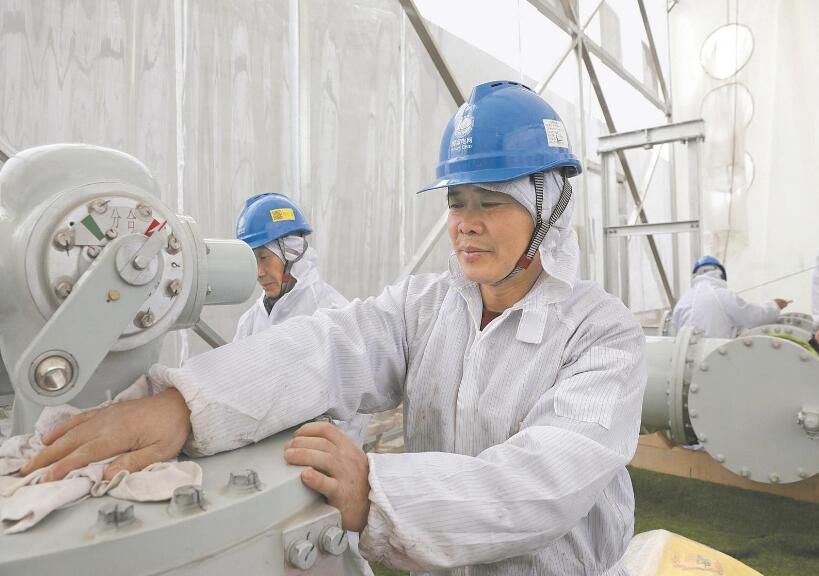

四川成都500千伏十陵变电站新建工程施工(图1)

  十陵变电站新建工程是四川电网2024年迎峰度夏重点项目500千伏十陵输变电工程的重要组成部分,将新增变电容量240万千伏安,对满足成都东南片区负荷发展需要、保障成都电网供电可靠性及运行方式灵活性有着重要作用。自2023年6月变电站开工以来,工程业主单位成都供电公司及各参建方紧密配合,按6月30日前投运倒排工期、推进施工。

  一名作业人员要进入500千伏GIS安装无尘大棚并不容易首先要在专用房间穿好防尘服,登记签字后进入一个仅能容纳3人的风淋间,清除全身的灰尘、发屑等杂物,再穿过一条长约20米的防尘通道,才能进入无尘大棚。

  大棚内,4名作业人员正在清洁500千伏GIS设备。“最近天气好,温度、湿度都很适合作业,今天我们监测记录了4次作业空间洁净度,都符合标准。”负责安装环境监测的柳靖拿着一台激光尘埃粒子计数器,随时查看数据。每隔两个小时,他还要和质量监督人员共同签字确认数据,以便备案待查。

  “GIS设备安装质量的关键就是防止一切杂质进入罐体。”吴玉锟介绍,设备罐体需要在无尘环境下组装,然后抽出罐内空气,让内部形成真空环境,再注入高纯度的六氟化硫气体。在此过程中,一旦有灰尘等杂质进入罐体,会给设备运行埋下隐患。

  工期紧,现场交叉作业多,GIS安装、二次电缆施放等作业同时开展,因此,现场环境中各类粒子含量较高,给无尘化安装带来挑战。成都供电公司在十陵变电站GIS安装现场采用了五级防尘措施,即铺设防尘网抑尘、定时洒水降尘、搭建无尘大棚挡尘、使用大功率设备除尘、严格人员进出绝尘。自2023年12月26日十陵变电站GIS安装工作启动以来,作业空间洁净度全部检测结果远低于标准值,大部分时段无尘大棚内空气粒子含量仅为标准值的十分之一。

  当天,无尘大棚内开展的是500千伏GIS母线分段间隔母线对接安装工作。“无尘大棚滑动到设备前,我们已经严格按质量验收标准检查了设备基础和构架。”吴玉锟介绍,运抵现场的GIS设备经过全方位清洁运入无尘大棚后,经过业主、监理、施工单位质量检测人员联合检查确认,才能开始安装工作。

  设备拼装是GIS安装的重要环节。现场作业人员使用高精度粒子计数器实时监测空气中各类型粒子含量。设备罐体吊装到位后,作业人员清洁法兰面、密封圈,使用酒精擦拭罐体内壁、对接面,均匀涂抹密封剂,随后立即盖好接口封板,整套标准化作业流程一气呵成。

  “为了让法兰间歇均匀,要对称地使用力矩扳手紧固螺栓,避免因受力不均影响密封效果。”现场作业人员谢强介绍,紧固螺栓力矩值有严格的标准,一旦出现密封效果不好的情况,必须返工处理。

  设备拼装完成后,要进行真空泄漏检查,以检验安装质量。业主项目部对GIS设备采用内部压力检测比对与包扎检漏相结合的方法进行严格的质量验收,为下阶段的开云网址 kaiyun官方入口耐压试验做好准备。

  目前,十陵变电站GIS安装工作已完成进度的50%,计划在5月10日完成全部GIS设开云网址 kaiyun官方入口备安装。(谢勇)

四川成都500千伏十陵变电站新建工程施工(图2)

四川成都500千伏十陵变电站新建工程施工(图3)

  中国电力网于1999年正式上线运行,是中国电力发展促进会主办的全国性电力行业门户网站。



联系我们

0551-82389069 仅限中国 9:00-20:00
微信二维码
Copyright © 2010-2024 开云电力安装有限公司 版权所有    皖ICP备2021003169号
